- Durante el segundo trimestre de 2025 ingresaron a complementar la matriz de generación de energía eléctrica 31,77 MW de nuevas plantas. De estas, 29,77 MW provienen de plantas que aprovechan la energía del sol y 2 MW corresponde a una central hidroeléctrica que amplió su capacidad. De esta manera, la capacidad total del Sistema al 30 de junio de 2025 fue de 20.707,9 MW.
- La capacidad total del Sistema presenta una disminución de 0,72 % respecto al cierre del primer trimestre de 2025, en donde se contaba con una capacidad efectiva neta de 20.858,60 MW al 31 de marzo de 2025. Esta disminución se debe a la finalización de la transición de la Resolución CREG 101 011 de 2022 en la que 23 plantas que equivalen a 65,58 MW retornaron al estado de pruebas.
- De los 18 nuevos proyectos que ingresaron al Sistema Interconectado Nacional (SIN), 12 son proyectos de generación, 4 corresponden a proyectos de transmisión que entraron a reforzar las redes de transporte en el Sistema de Transmisión Regional (STR) y 2 son para conexión de usuarios al SIN.
Medellín, 11 de julio de 2025
XM tiene entre sus responsabilidades la planeación operativa del Sistema Interconectado Nacional, SIN, y para ello, una de las actividades que realiza es la verificación de los requisitos técnicos definidos en la regulación vigente para la entrada de los proyectos de generación y transmisión.
Durante el segundo trimestre de 2025 fueron declarados en operación comercial 12 proyectos de generación y 6 de transmisión, con el propósito de fortalecer la flexibilidad, seguridad y confiabilidad del Sistema Interconectado Nacional. Gracias a la puesta en marcha de estos proyectos, la matriz de generación del país alcanzó una capacidad efectiva neta de 20.707,9 MW al cierre de junio de 2025. Esta cifra representa una disminución de 0,72 % respecto al primer trimestre, debido a que 65,85 MW correspondientes a plantas de generación y autogeneración conectadas al Sistema de Distribución Local (SDL), que previamente estaban en operación comercial, retornaron al estado de pruebas como parte del proceso de finalización de la transición establecida en la Resolución CREG 101 011 de 2022.
Proyectos de generación segundo trimestre del 2025

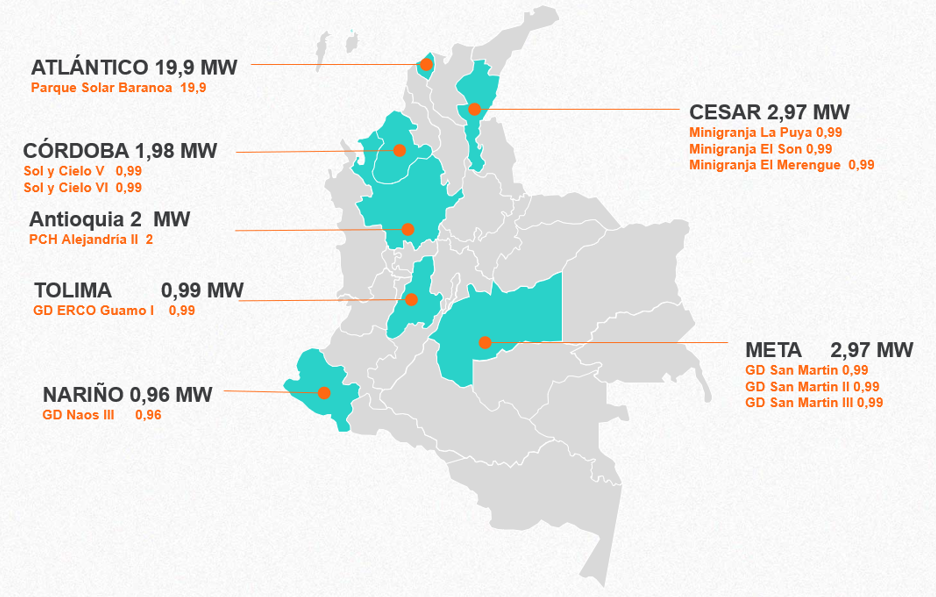

En el segundo trimestre de 2025 ingresaron 12 proyectos de generación con un total de 31,77 MW. En la siguiente imagen se muestra su ubicación:


De los proyectos ingresados en el primer trimestre de 2025, 11 son de tecnología solar y uno corresponde a la ampliación de una central hidroeléctrica. Asimismo, 10 son de generación distribuida, es decir, plantas que generan energía eléctrica con capacidad instalada o nominal de generación menor a 1 MW y que se encuentra instalada cerca de los centros de consumo reglamentados por la Resolución CREG 174 de 2021.

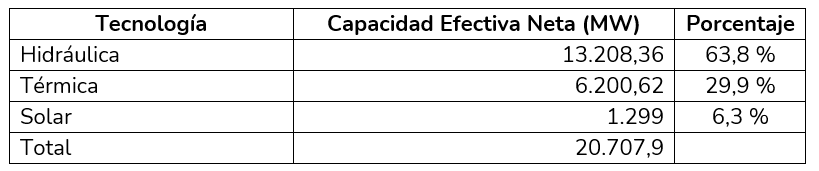

Con lo anterior, con corte al 30 de junio de 2025 la matriz de generación del SIN tiene los siguientes porcentajes de participación por tecnología:

Proyectos de generación en pruebas iniciales
Con corte al 30 de junio de 2025 se tienen 86 proyectos de generación aportando energía al Sistema Interconectado Nacional (SIN) en estado de pruebas iniciales, es decir, conectados al SIN para realizar las pruebas requeridas para su puesta en operación, en cumplimiento de la normativa vigente y los protocolos de pruebas definidos por el Consejo Nacional de Operación.

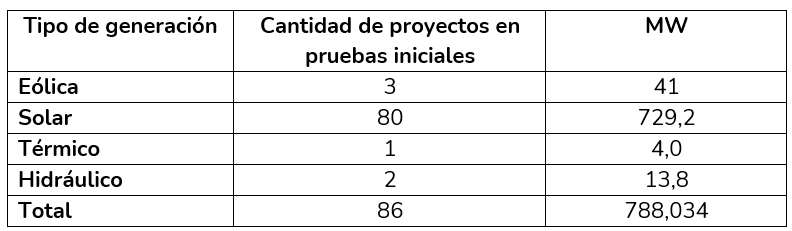

De la totalidad de proyectos en pruebas, 22 se encontraban en operación comercial durante el periodo de transición de la Resolución CREG 101 011 de 2022. En la siguiente imagen se detalla su ubicación.


Proyectos de transmisión segundo trimestre de 2025
Las redes del Sistema Interconectado Nacional (SIN) están conformadas por líneas, subestaciones y equipos asociados (que incluyen interconexiones internacionales) que transportan la energía desde las plantas de generación hasta las subestaciones de transformación, para finalmente llegar a los usuarios finales.
El SIN incluye tres componentes principales: el Sistema de Transmisión Nacional (STN), los Sistemas de Transmisión Regional (STR) y el Sistema de Distribución Local (SDL).
Durante el segundo trimestre de 2025 se incorporaron seis nuevos proyectos de transmisión, distribuidos así:
En el Sistema de Transmisión Regional, STR, ingresaron 2 proyectos:
- El 4 de abril se integró la etapa 1 del proyecto Subestación Santa Helena 230/115 kV, con dos transformadores de 150 MVA 230/115 kV, desarrollada por la ELECTRIFICADORA DEL META S.A. E.S.P
- El 4 de junio, la ELECTRIFICADORA DEL META S.A. E.S.P declaró en operación la Subestación Catama 115 kV con el objetivo de fortalecer la confiabilidad y calidad del servicio eléctrico en el departamento del Meta.
Para la atención de la demanda de usuarios a través del STR se declararon en operación dos proyectos adicionales.
- El 22 de abril, EMPRESAS PUBLICAS DE MEDELLÍN E.S.P declaró la ampliación de la Subestación Girardota con la instalación de un nuevo transformador de 60 MVA 110/44/13.2 kV.
- El 20 de junio, CARIBEMAR DE LA COSTA S.A.S. E.S.P. puso en funcionamiento un transformador de 50 MVA 66/13.8/(6.9) kV como parte del proyecto Subestación La Marina SDL y traslado de cargas.
- El 30 de abril, con cargas conectadas directamente al STR, se incorporó el proyecto Carga Puerto Antioquia, declarado por TRANSPORTADORA ELÉCTRICA DEL ORIENTE S.A.S.
- El 21 de mayo, GRUPO ENERGÍA BOGOTÁ SA ESP declaró en operación el proyecto Carga Refinería de Cartagena – Reficar, conectado directamente al STN.
La entrada de nuevos proyectos de generación al SIN permite la diversificación del Sistema para atender la demanda y el crecimiento esperado de la misma. Adicionalmente, con la entrada de los proyectos de transmisión, el Sistema aumenta su confiabilidad y se viabiliza la entrada de nuevos proyectos de generación y de carga.
Desde XM seguimos trabajando con los agentes del mercado y con la institucionalidad para que los colombianos cuenten con el mejor servicio de energía.
